雄安新區容西片區燃?xì)庖黄谥甭窆芫工程加快推進
截止1月17日,容西片區燃?xì)庖黄谥甭窆芫工程共完成管線焊接4992米、溝槽開挖4994米、管線下溝回填4994米以及9處道路燃?xì)飧删交匯連頭施工和23處地塊支線的穿路留頭和干線連頭,綜合施工進度快速推進。
容西片區燃?xì)庖黄谥甭窆芫工程建設地點為雄安新區容西片區,主要為容西一期范圍內的地塊提供氣源保障。施工內容包括建設規格為DN200-DN300中壓A直埋管線11. 38公里(已出圖長度),其中干線長度9.96公里,地塊支線長度1.42公里,干線及地塊支線直埋閥共計95個,穿越河道7處。管線設計壓力0.4兆帕,強度實驗壓力0.6兆帕,嚴密性實驗壓力0.46兆帕。該工程是公司第一次進行市政燃?xì)夤こ炭偘┕,?duì)公司豐富市政行業施工業績,開拓市政工程建設市場有著重要意義。

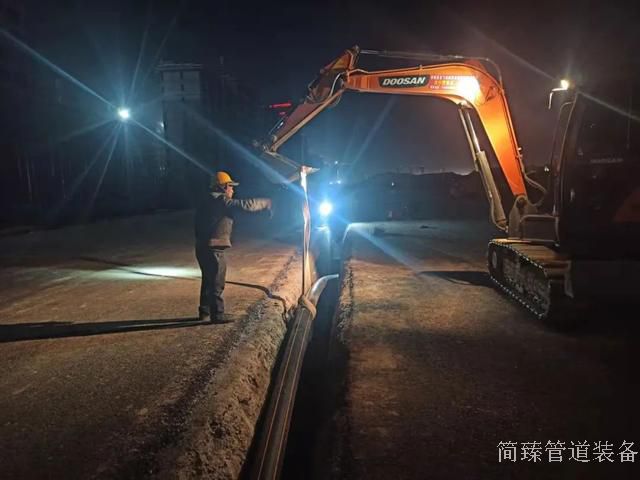

自開工以來,項目部科學謀劃,組織管理人員多次深入實地踏勘燃?xì)饴酚,科學排布施工節點計劃,快速確定勞務分包施工隊伍,安排人員進場測量放線,對具備條件的路段進行溝槽開挖,在PE管材取樣送檢合格后,及時安排焊接施工。面對工期緊任務重、全程交叉作業的施工現狀,項目部積極對接各道路施工總包方,及時協調解決問題,在個別路段白天受干擾無法施工的情況下,連夜組織突擊施工,全力搶進度。全體參建員工不怕困難,齊心協力,圓滿完成2021年度施工任務,得到了業主的一致好評。(圖文|張瑋瑤 陳強)
